根據徐圩城建公司工作安排,市政分公司搶修班組于25日對海濱大道(張圩河閘—方洋路)段銹蝕破損嚴重的護欄開展更換作業。本次作業中,班組對前期拆除后品相完好的舊護欄進行二次利用,省去了額外的切割、焊接等工序,全力保障該路段護欄刷漆工作早日完工。
正式開工前,分公司工作人員已提前完成該路段護欄的巡檢排查,逐一標記需更換的銹蝕護欄,確認了待更換護欄的具體位置與數量,同時提前備齊符合規格要求的護欄構件,為現場更換作業做好了充分準備。

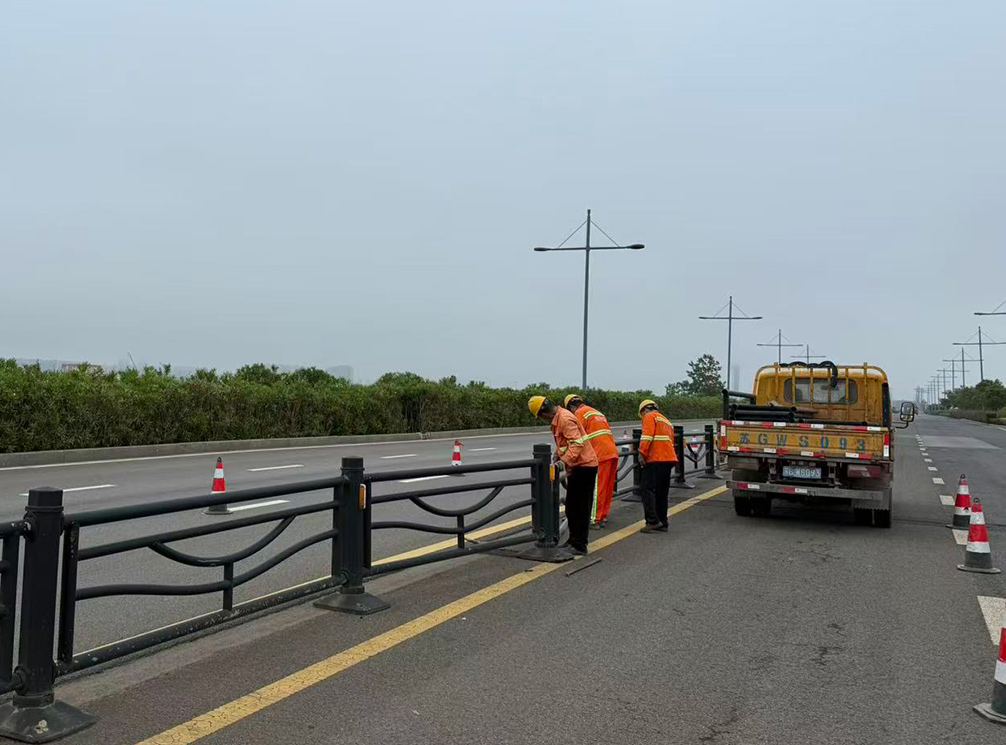

施工過程中,工作人員嚴格遵守安全作業規范,通過擺放警示標識、安全錐規范引導過往車流,保障施工作業有序開展。班組人員分工協作:先拆除原有受損銹蝕的舊護欄,再快速完成新護欄的定位、安裝與加固作業;全程嚴格把控安裝平整度與牢固度,確保新?lián)Q護欄的安裝質量符合市政道路安全標準。本次作業計劃更換受損護欄共83節,總長249米,經過一天的有序施工,已順利完成45節共135米的護欄更換任務;受雨天影響,預計27日完成剩余更換作業。待全部更換工作結束后,即可按照施工計劃開展統一的護欄刷漆作業,保障該路段景觀提升工作按計劃推進。
![]()
